Poradniki techniczne1 października 2026·6 min czytania

Koszt przestojów produkcyjnych: jak policzyć, ile naprawdę kosztuje godzina postoju maszyny?

Koszt przestoju to nie tylko czas, przez który maszyna nie pracuje. Trzeba uwzględnić także niewykonaną produkcję, czas ludzi, koszt usunięcia przyczyny, nadrobienie planu oraz skutki opóźnienia. Maszyna zatrzymuje się na godzinę. Utrzymanie ruchu usuwa awarię, operator wraca do pracy i…

Koszt przestoju maszyny

Koszt przestoju to nie tylko czas, przez który maszyna nie pracuje. Trzeba uwzględnić także niewykonaną produkcję, czas ludzi, koszt usunięcia przyczyny, nadrobienie planu oraz skutki opóźnienia.

Maszyna zatrzymuje się na godzinę. Utrzymanie ruchu usuwa awarię, operator wraca do pracy i z pozoru problem jest zamknięty. Tymczasem kolejne operacje mogły się przesunąć, a termin wysyłki stał się zagrożony.

Dlatego pytanie „Ile czasu stała maszyna?” jest dopiero początkiem. Ważniejsze brzmi: „Jaki wpływ przestój miał na wynik i dalszy przebieg produkcji?”.

Najważniejsze informacje z artykułu

  • Koszt postoju obejmuje nie tylko czas zatrzymania, ale też pracę ludzi, usunięcie przyczyny, nadrobienie planu i skutki opóźnienia.
  • Jedna uniwersalna stawka za godzinę pracy maszyny może być myląca. Wpływ zależy od miejsca maszyny w procesie i możliwości odzyskania produkcji.
  • W kalkulacji warto oddzielić potencjalnie niewytworzoną marżę od rzeczywistej straty.
  • Przy każdym zdarzeniu warto rejestrować: czas, przyczynę, częstotliwość, powiązane zlecenie i wpływ na plan.
  • MES i CMMS odpowiadają na inne pytania, dlatego przy analizie przestojów najlepiej wykorzystać dane z obu obszarów.

Dlaczego sam czas przestoju nie pokazuje pełnego kosztu?

Dwie godziny postoju nie zawsze oznaczają taką samą stratę. Znaczenie ma miejsce maszyny w procesie, produkt, możliwość nadrobienia pracy i konsekwencje dla kolejnych operacji.

W koszt przestoju mogą wejść:

  • utracona marża, jeśli zlecenia nie da się odzyskać.
  • utracona lub przesunięta produkcja,
  • czas pracy ludzi,
  • koszt interwencji utrzymania ruchu,
  • zmiany w harmonogramie,
  • nadgodziny lub dodatkowa zmiana,
  • opóźniona wysyłka,
  • utracona marża, jeśli zlecenia nie da się odzyskać.

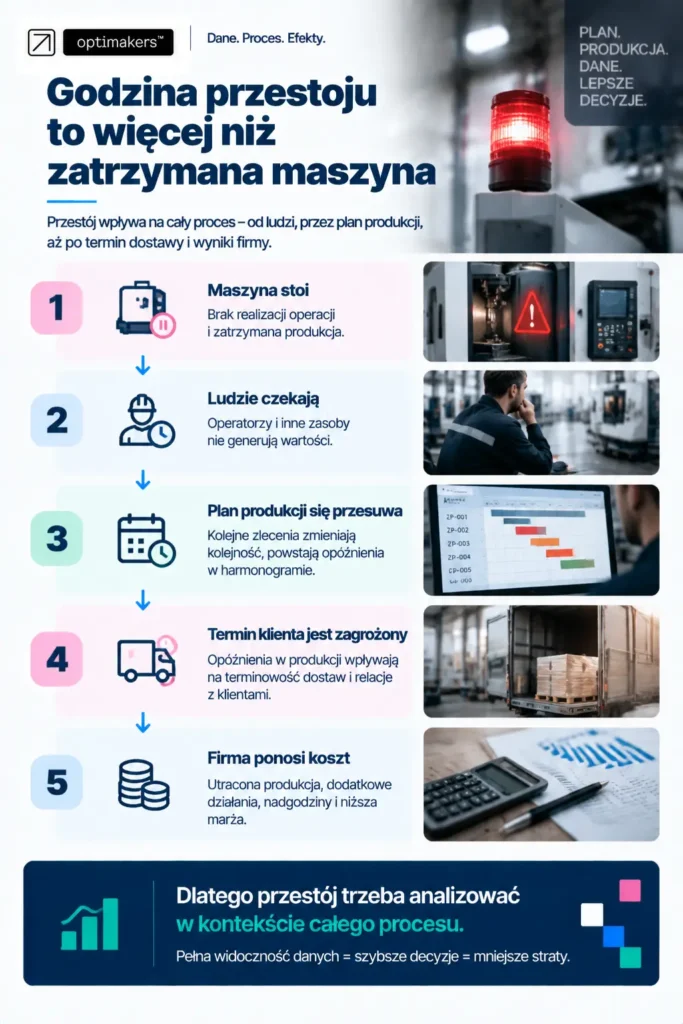

Skutki przestoju maszyny

Jak obliczyć koszt przestoju maszyny krok po kroku?

Najlepiej rozdzielić koszt bezpośredni od wpływu na resztę procesu.

Uproszczony model obliczania kosztu przestoju maszyny:

koszt przestoju = niewykonana produkcja + czas ludzi + usunięcie przyczyny + nadrobienie planu + skutki opóźnienia

Nie każda pozycja wystąpi w każdym zakładzie. Ważne, żeby firma liczyła postoje według tych samych zasad.

1. Wartość niewykonanej produkcji

Pierwszy krok to odpowiedź na pytanie, ile wartości maszyna zwykle wytwarza na godzinę.

Przykład:

  • wydajność maszyny: 100 sztuk na godzinę,
  • marża na jednej sztuce: 15 zł.

Potencjalnie jedna godzina postoju oznacza 1500 zł niewytworzonej marży. To nie musi być jednak ostateczna strata. Jeśli produkcję uda się nadrobić bez dodatkowych kosztów, część wartości zostanie odzyskana. Nadgodziny lub opóźnienie kolejnych zleceń zwiększają jednak wpływ finansowy na całość.

2. Koszt pracy ludzi

Maszyna może stać, ale koszty pracy nie znikają. Dotyczy to operatorów, brygadzistów, kontroli jakości i utrzymania ruchu.

Policz, ile osób było bezpośrednio zaangażowanych w proces i jak wykorzystano ich czas podczas postoju.

3. Koszt usunięcia przyczyny

W przypadku awarii dochodzą koszty diagnostyki, części, serwisu zewnętrznego oraz pracy utrzymania ruchu.

Nie mieszaj ich z kosztem utraconej produkcji. To koszt samego przywrócenia sprawności.

4. Koszt nadrobienia planu

Największa konsekwencja postoju często pojawia się po ponownym uruchomieniu maszyny.

Jedna awaria może przesunąć kolejne operacje, zmienić kolejność zleceń albo wymusić pracę po godzinach.

5. Koszt opóźnienia

Jeśli przestój wpływa na termin dla klienta, uwzględnij też skutki handlowe: transport ekspresowy, dodatkową zmianę, utraconą marżę lub karę umowną.

Tabela. Które składniki warto uwzględnić w kalkulacji?

Składnik kosztuCo sprawdzić
Niewykonana produkcjaIle wartości nie powstało podczas postoju?
Czas ludziIle osób nie wykonywało planowanej pracy?
NaprawaJakie były koszty części, serwisu i pracy utrzymania ruchu?
Nadrobienie planuCzy potrzebne były nadgodziny, dodatkowa zmiana lub kolejne przezbrojenie?
OpóźnienieCzy postój wpłynął na wysyłkę, klienta lub kolejne zlecenia?

Taki model pozwala porównywać zdarzenia bez szukania jednej uniwersalnej stawki za godzinę.

Dlaczego firmy często nie znają kosztu swoich przestojów?

W wielu zakładach brakuje danych o tym, dlaczego, jak często i które zdarzenia generują największe straty.

Firma zna czas postoju, ale nie zna przyczyny

Informacja „maszyna miała 20 godzin przestoju w miesiącu” jest cenna, ale nie mówi jeszcze, co należy poprawić.

Powodem mogły być awaria, brak materiału, oczekiwanie na operatora, problem jakościowy, długie przezbrojenie albo zła organizacja pracy. Każda z tych przyczyn wymaga innego działania.

Wszystkie postoje trafiają do jednego worka

Dwie maszyny mogą mieć po 10 godzin przestoju, ale inny profil problemów.

Pierwsza miała jedną długą awarię. Druga zatrzymywała się codziennie na kilka lub kilkanaście minut. Suma czasu jest podobna, ale sposób reagowania powinien być inny.

Dlatego obok łącznego czasu analizuj częstotliwość, powtarzalność, przyczynę i wpływ na kolejne operacje.

Firma usuwa skutki zamiast przyczyn

Gdy maszyna stoi, naturalnym celem jest jak najszybsze wznowienie pracy. Jeżeli jednak ten sam problem wraca co kilka dni, samo skracanie kolejnych interwencji nie wystarczy.

Dane powinny pomóc określić:

  • co powoduje zatrzymanie,
  • czy zdarzenie się powtarza,
  • czy można mu zapobiec,
  • ile kosztują jego kolejne wystąpienia.

To pozwala zdecydować, które problemy powinny dostać najwyższy priorytet.

Jakie dane warto rejestrować przy przestojach?

Nie potrzeba setek pól. W większości analiz wystarczą:

  • maszyna lub stanowisko,
  • czas rozpoczęcia i zakończenia,
  • przyczyna,
  • powiązane zlecenie,
  • wpływ na plan,
  • działanie podjęte po zdarzeniu.

Przy konsekwentnym zapisie możesz porównywać nie tylko czas, ale też koszt i powtarzalność problemów.

Dlaczego przyczyna jest ważniejsza niż sama liczba godzin?

Załóżmy, że w miesiącu odnotowano 50 godzin przestojów. To sygnał, ale jeszcze nie pole do trafnej decyzji.

Dopiero rozbicie wyniku pozwala zobaczyć, czy większość strat generują: jedna awaryjna maszyna, brak materiału, zbyt długie przezbrojenia czy wiele drobnych zatrzymań.

Wtedy zamiast ogólnego „mamy dużo przestojów” można powiedzieć: „ten konkretny problem odpowiada za największą część straty i od niego zaczynamy”.

Jak MES i CMMS wspierają analizę przestojów?

MES pomaga połączyć zdarzenie z przebiegiem produkcji. Pokazuje, kiedy wystąpił postój, którego zlecenia dotyczył i jak wpłynął na wykonanie planu.

CMMS koncentruje się na stronie technicznej: historii napraw, zgłoszeniach, działaniach serwisowych i planowaniu prac utrzymania ruchu.

Te dane się uzupełniają. Jeśli przestoje konkretnej maszyny regularnie generują duże straty, kolejnym krokiem może być analiza, czy urządzenie nadal warto naprawiać, remontować czy już wymienić.

5 pytań o przestoje, które warto zadać w swojej firmie

  1. Czy wiemy, ile kosztuje godzina postoju kluczowych maszyn?
  2. Czy znamy najczęstsze przyczyny zatrzymań?
  3. Czy odróżniamy pojedyncze awarie od powtarzalnych krótkich postojów?
  4. Czy wiemy, które zdarzenia najbardziej wpływają na terminy?
  5. Czy potrafimy wskazać problemy, których usunięcie da największy efekt finansowy?

Przestój to problem biznesowy, nie tylko techniczny

Awaria jest najbardziej widocznym momentem, ale prawdziwy koszt często pojawia się później: w przesuniętym harmonogramie, dodatkowej pracy, opóźnieniu wysyłki i utraconej wydajności.

Analizuj zarówno długość postoju, jak i jego przyczynę oraz konsekwencje dla całego procesu.

Chcesz sprawdzić, jak zbierać dane o przestojach i połączyć je z realizacją produkcji? Porozmawiaj z zespołem Optimakers.
