Dokumentacja

⌘K
  1. Home
  2. Docs
  3. Dokumentacja
  4. Dokumentacja użytkownika
  5. Produkcja
  6. Hala

Hala

Przejdź do Produkcja → Hala. W zakładce możesz przejrzeć informacje o aktywnych stanowiskach pracy.

Każdy element jest odzwierciedleniem aktualnego stanu panelu meldunkowego dla danego stanowiska.

Dla każdego stanowiska opisane są następujące informacje:

  • Operator – dane pracownika (pracowników) wykonujących aktualnie pracę na danym stanowisku
  • Zlecenie – nr zlecenia produkcyjnego
  • Produkt – nazwa wytwarzanego produktu
  • Operacja – nazwa operacji technologicznej aktualnie wykonywanej na danym stanowisku
  • Wykonano – ilość wykonanych / ilość oczekiwanych produktów
  • Zaawansowane – procentowy stan postępu pracy
  • Planowany start – zaplanowana godzina rozpoczęcia operacji
  • Planowany koniec – zaplanowana godzina zakończenia operacji
  • Czas operacji – rzeczywisty czas wykonywania operacji, na bieżąco aktualizowany (ta sama informacja jest w zestawieniu Produkcja\Trwające zadania w kolumnie Całkowity wykorzystany czas)
  • Planowany czas operacji – czas wynikający z różnicy godzin zaplanowanego startu i końca operacji (ta sama informacja jest w zestawieniu Produkcja\Trwające zadania w kolumnie Czas planowany)
  • Pozostały czas – różnica czasu pomiędzy Planowany czas operacji a Czas operacji
  • Opóźnienie – realny czas opóźnienia, na bieżąco aktualizowany
  • Zdarzenie – nazwa zameldowanego zdarzenia z panelu meldunkowego (kiedy pracownik wybierze opcję „zamelduj zdarzenie”)
    UWAGA: pokazywane są tylko takie zdarzenia, które mają zdarzenia przeciwne (ustawianie zdarzeń – Ustawienia\Panel meldunkowy\Rodzaje meldowanych zdarzeń)
  • Czas zdarzenia – odliczany czas trwania zdarzenia, na bieżąco aktualizowany

Informacje przekazywane do zakładki dają aktualny stan stanowisk pracy.

Przy nazwach stanowisk pojawiają się też znaczniki – kropki – oznaczające:

Kropka zielona – na stanowisku jest pobrana praca i nie ma opóźnienia

Kropka czerwona – na stanowisku jest pobrana praca i jest opóźnienie

Kropka szara – na stanowisku nie jest pobrana praca

Przykład stanowiska pracującego:

Jest to stan z dnia 04-03-2020 z godziny 14.28

Na stanowisku tym jest pobrana praca i nie ma na nim opóźnienia (zielona kropka)

Pracę na tym stanowisku wykonuje Operator Jan Kowalski

Dotyczy ona zlecenia produkcyjnego ZP/3/02/2020

Produkt to Piłka do koszykówki

Trwająca operacja to Nadruk na piłce

Wykonano do tej pory 150 z 444 zleconych sztuk

Postęp prac to 33,78% (150/444)

Zadanie to powinno rozpocząć się:  04-03-2020 o godzinie 14:00:03

i powinno zakończyć się: 04-03-2020 o godzinie 16:00:00

Stąd – Planowany czas operacji: 01:59:57

Czas operacji od momentu jej aktualnego uruchomienia wynosi: 37 sek (czyli operacja ta została pobrana przed chwilą)

Pozostały czas wynosi: 01:32:54 bo planowany czas zakończenia operacji to jest godzina 16:00 a teraz jest już godzina 14:28

Nie ma opóźnienia.

Nie jest zameldowane żadne inne zdarzenie.

Stanowisko na którym zameldowano zdarzenie:

W porównaniu z Przykładem 1 tutaj widać dodatkowo informację o zameldowanym zdarzeniu – braku surowca.
Zdarzenie to ma w ustawieniach skonfigurowany postój stanowiska stąd czas tego zdarzenia jest tu również wyświetlany – w tym przykładzie w momencie podglądu wynosił on 3min i 5 sek – ten czas w realnym systemie na bieżąco się aktualizuje („zegar tyka”).

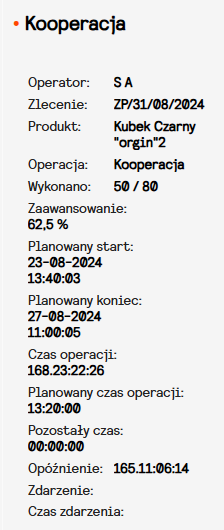

Przykład 3: Stanowisko z opóźnieniem:

Opis:

Na stanowisku tym jest pobrana praca i jest ona opóźniona (czerwona kropka)

Pracę na tym stanowisku wykonuje Operator: S A

Dotyczy ona zlecenia produkcyjnego ZP/31/08/2024

Produkt to Kubek Czarny „origin”2

Trwająca operacja to Kooperacja

Wykonano do tej pory 50 z 80 zleconych sztuk

Postęp prac to 62,5% (50/80)

Zadanie to powinno rozpocząć się:  23-08-2024 o godzinie 13:40:03

i powinno zakończyć się: 27-08-2024 o godzinie 11:00:05

Stąd – Planowany czas operacji: 13,2h (13:20:00)

Czas operacji od momentu jej aktualnego uruchomienia wynosi: 168dni 23h 22min 26 sek

Pozostały czas wynosi: 00:00:00 bo planowany czas zakończenia operacji był inny

Nie ma zameldowanego innego zdarzenia.

Sposób wyświetlania informacji w zakładce Hala można skonfigurować przechodząc do Ustawienia → Konfiguracja → Hala produkcyjna

Jeżeli zaznaczysz –Uwzględnij czas poza zmianą przy liczeniu opóźnienia  – to czas opóźnienia jest liczony tak, że czas nieużywania stanowiska jest wykluczany.

Przykład:

Stanowisko jest aktywne tylko na zmianie dziennej od 6.00 do 14.00.

Pracownik pod koniec zmiany pobiera pracę która powinna mu zająć 10 minut ale realny czas operacji wyniósł 15 min. O godzinie 14.00 utworzyło się opóźnienie 5 min.

Uwzględnij czas poza zmianą przy liczeniu opóźnienia – zaznaczone<li>Uwzględnij czas poza zmianą przy liczeniu opóźnienia – zaznaczone.

To następnego dnia kiedy pracownik będzie kontynuował tą operację jego opóźnienie będzie również wynosiło 5 min.

Jeżeli nie zaznaczyszUwzględnij czas poza zmianą przy liczeniu opóźnienia :

To następnego dnia kiedy pracownik będzie kontynuował tą operację jego opóźnienie będzie wynosiło 16h i 5 min.

Jeżeli zaznaczysz – Uwzględnij czas na produkcję pozostałych sztuk przy liczeniu opóźnienia – to system na bieżąco sprawdza czy przy danym tempie meldowania postępu pracy nie ma już opóźnienia.

Przykład:

Pracownik pobiera pracę, która polega na wykonaniu 20 sztuk produktu w ciągu 20 minut – czyli powinien je wykonywać ze średnią prędkością 1szt/min

Po 10 minutach zameldowane jest wykonanie tylko 5 szt.

Jeżeli powyższa opcja będzie zaznaczona to system policzy już 5 min opóźnienia .

Wyłączenie stanowiska pracy z widoku Hali

Przechodzimy Ustawienia > Stanowiska> Stanowiska pracy

Wchodzimy na stanowisko pracy które chcemy wyłączyć

Przesuwamy suwak wyłączenie stanowiska pracy z użytku i klikamy zapisz zmiany

W tym momencie wybrane stanowisko nie będzie pojawiać się na widoku hali

Napisz do nas.
