W razie potrzeb operacje mogą być rozdzielone na różne stanowiska.

Należy zacząć od nadania odpowiednich uprawnień dla roli w Ustawieniach->Pracownicy->Role.
Zajdziemy tam sekcję Harmonogram Operacji, do którego musimy dopisać uprawnienie do Podziału operacji

W tym celu, dana operacja musi najpierw mieć skonfigurowane więcej niż jedno stanowisko pracy.
Następnie, wchodzimy w encję Szablony operacji w sekcji produkcja i otwieramy edycję interesującej nas operacji.

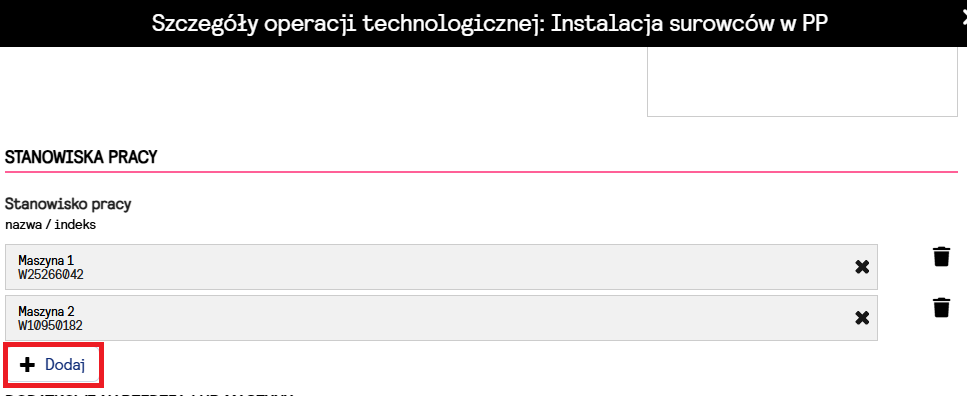

W sekcji Stanowiska pracy dodajemy kolejne pozycję przyciskiem “Dodaj”

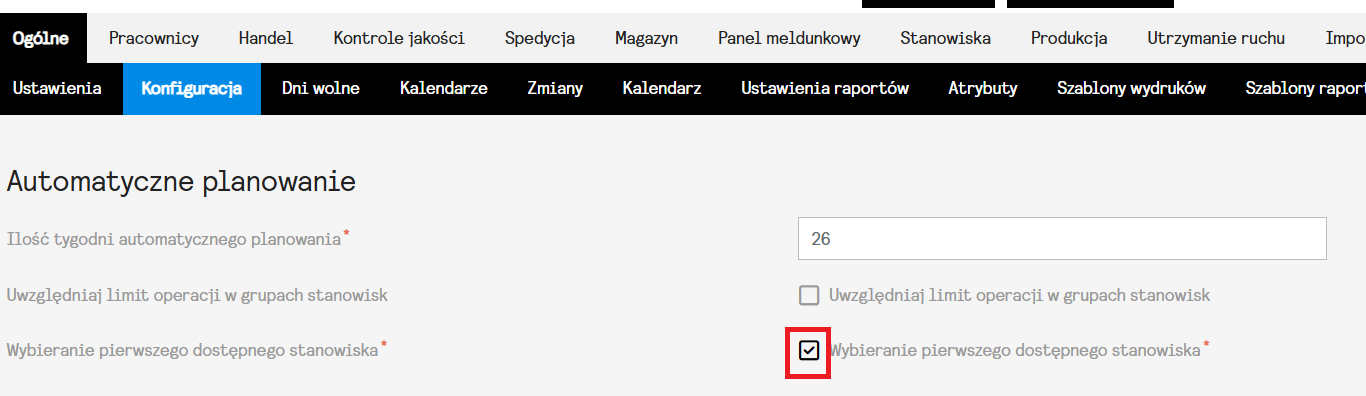

Możemy również, w Ustawieniach->Ogólne->Konfiguracja zaznaczyć box “Wybieranie pierwszego dostępnego stanowiska”, który spowoduje, iż wszystkie zdefiniowane stanowiska będą dobierane podczas planowania, z priorytetem dla wolnych. W przeciwnym wypadku system będzie planował zawsze dla pierwszego stanowiska z listy.

Tak przygotowane operacje, gdy produkcja już jest zaplanowana, będą mogły być podzielone na wcześniej ustawione stanowiska pracy.

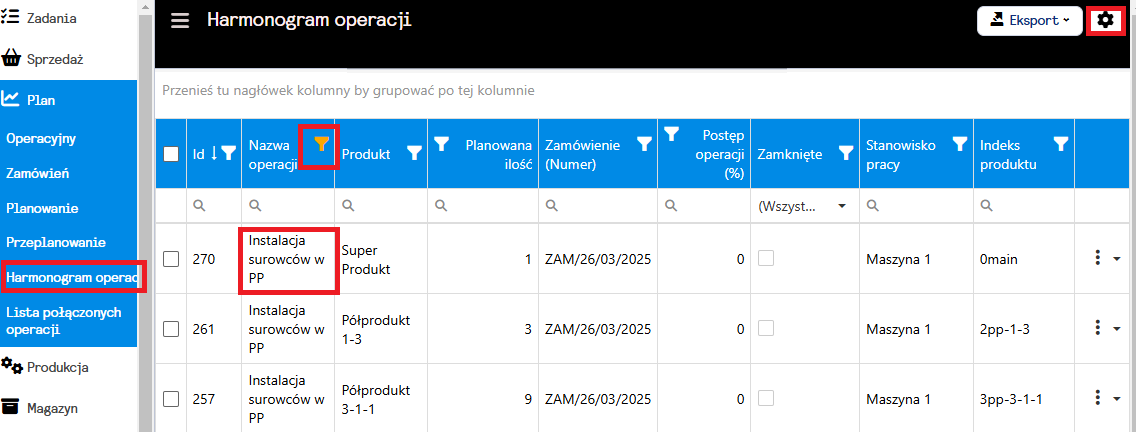

W sekcji Plan, pod encją Harmonogram operacji, znajdziemy wszystkie zaplanowane operacje związane z produkcją, które możemy filtrować i sortować by odnaleźć te, które chcemy rozdzielić. Możemy również przestawiać oraz dodawać/ukrywać kolumny klikając zębatkę w prawym-górnym rogu.
Daną operację możemy podzielić klikając “Podziel, w menu kontekstowym pozostałych funkcji [3 kropki w ostatniej kolumnie]

Otworzy nam się nowe okno, gdzie zobaczymy stanowisko, do którego operacja była przypisana, a także planowaną ilość wyrobów.

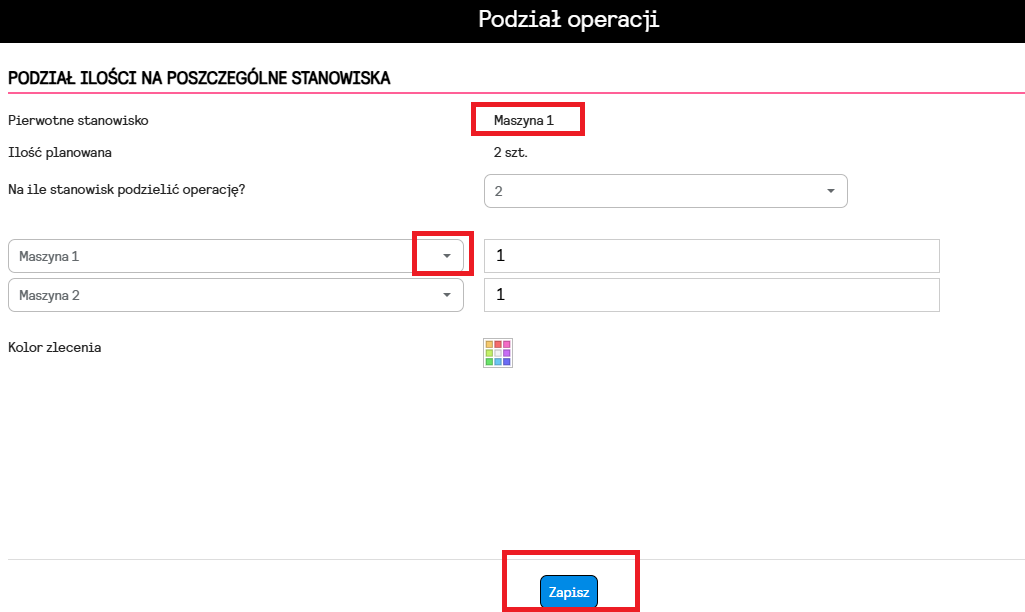

Poniżej będziemy mogli wybrać na ile stanowisk mamy rozbić daną operację, oraz wybrać te stanowiska z listy dostępnej pod menu kontekstowym.

System automatycznie rozdzieli “sztuki” wyrobu na pełne liczby, jednak mamy możliwość ręcznego wprowadzenia ułamków, jeśli nasza produkcja tego wymaga.
Gdy klikniemy Zapisz, w harmonogramie pojawi się nowa operacja dotycząca dodanego stanowiska, z ustaloną ilością, w istniejącej – edytowanej przez nas – operacji, również ilość wyrobu zmieni się na wskazany.

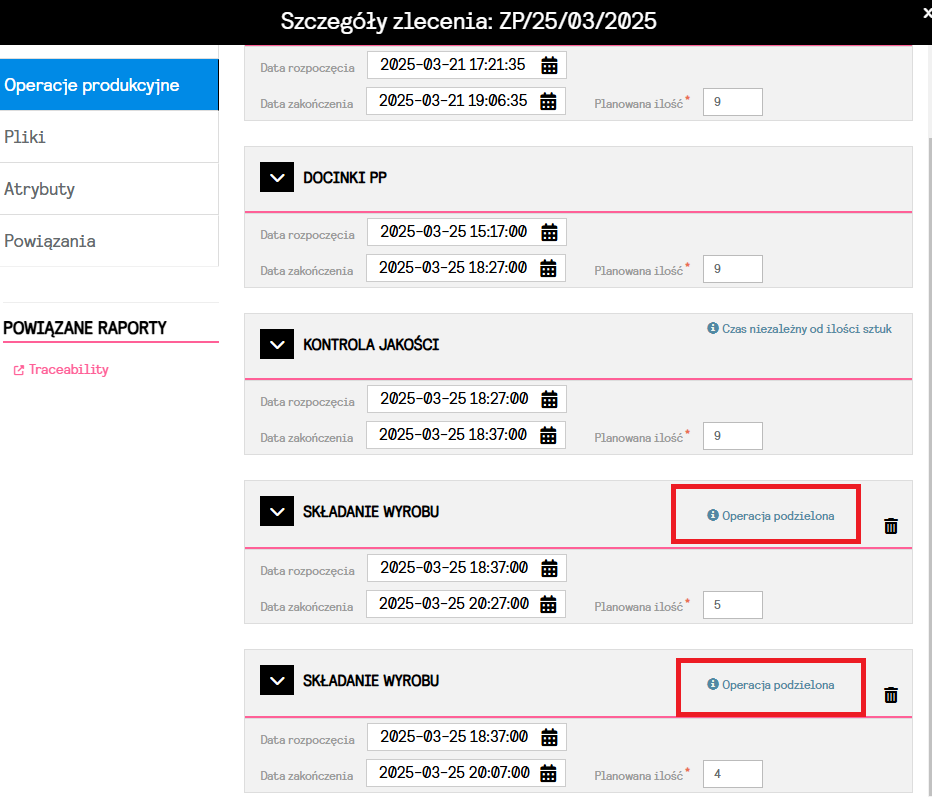

Gdy wejdziemy w szczegóły zlecenia produkcyjnego, zobaczymy w szczegółach operacji technologicznych przypis, że dana operacja została podzielona.

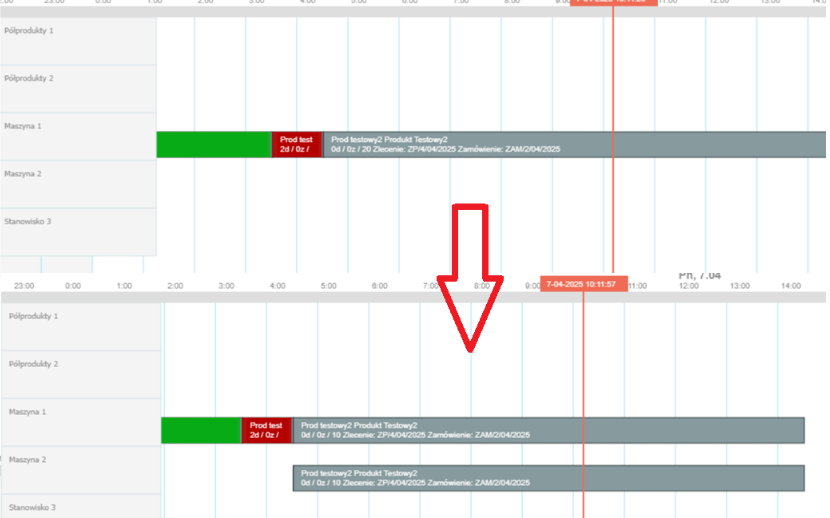

Widok na Gancie – system automatycznie przeniesie operacje na kolejne stanowisko wskazane dla danej operacji

!UWAGA! – raz podzielonej operacji nie da się scalić, będzie ją trzeba usunąć w szczegółach zlecenia, klikając ikonę kosza obok zduplikowanego wpisu w sekcji “Operacje produkcyjne”
!UWAGA! – raz podzielonej operacji nie będzie można podzielić ponownie.

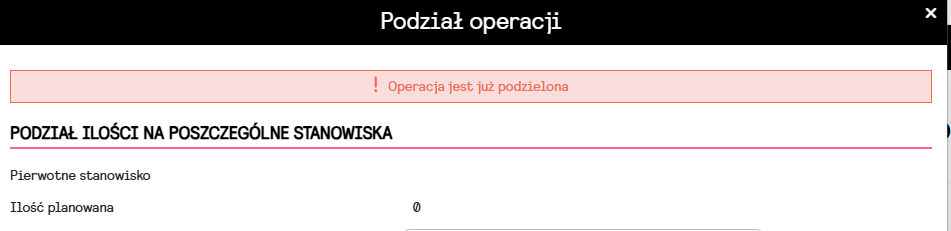

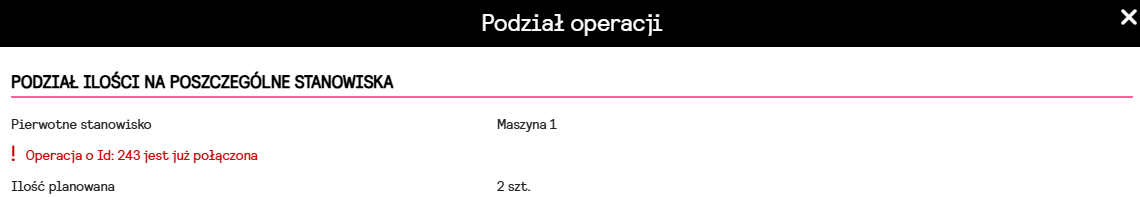

Jeśli tak utworzoną operację będziemy chcieli podzielić, system nie dopuści do tego pokazując poniższy błąd

!UWAGA! – Operacje będące częścią operacji połączonych, nie będą mogły być podzielone.
System automatycznie pokaże błąd:

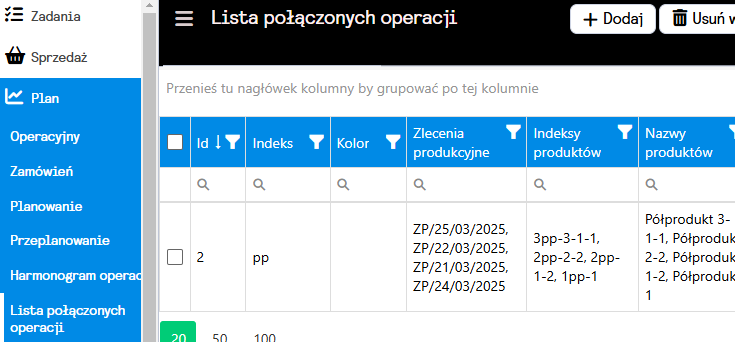

Operacje połączone, możemy wyszukać i dodać na Liście połączonych operacji pod encją Plan
